共享产线的运营逻辑是追求设备利用率最大化,倾向于固定产品、固化参数、延长连续生产周期。每次换线均涉及印刷参数重调、贴片程序切换、回流焊温度曲线重置及首件校验,平均造成2-4小时的产能损耗与良率波动。 NPI的本质是试错与验证——试产暴露设计缺陷、工程变更、再次试产验证,一个典型NPI项目需经历2-3轮试产迭代。共享产线的排产优先级规则决定:成熟产品的批量订单优先于新产品的试产导入。品牌方的试产需求只能利用产线空闲时段“见缝插针”。其结果是:排期等待2周,试产验证仅数小时即告中断,下一轮迭代需重新排队。NPI的整体推进节奏完全受制于产线的排产周期。 更深层的系统性问题在于:试产环境与量产环境存在系统性差异。试产阶段由工艺工程师手动精细调参,首件验证通过即视为试产成功;转入量产后,操作人员更换、工艺参数切换为标准化模式,良率出现明显回落。组装环节同样——试产由资深技术员操作,量产由新员工按既有SOP执行,扭矩偏差超标导致螺纹紧固失效。试产通过而量产失效,是共享模式资源分配机制的必然产物。 DFM(可制造性设计评审)是在设计阶段系统性识别制造风险的关键环节。共享产线的工艺工程师同时对接多个客户、数十个在研项目,难以对单一产品投入充分的评审资源,DFM往往流于形式化的标准清单核对。 然而,NPI的真实制造风险往往不在标准清单覆盖范围内:连接器引脚与相邻元件安全间距不足、电批扭矩规格与紧固件不匹配、点胶轨迹与结构件间隙干涉、线束折弯半径小于规范要求、散热贴合面平面度超差——此类问题通常在组装及测试环节才暴露,而此时PCB已进入批量制造阶段,设计变更即意味着在制品报废与进度重置。共享产线的多客户并行服务模式,决定了DFM只能执行标准化程序,无法实现深度定制化评审。 NPI过程中的工程问题几乎均为跨环节系统性问题。以焊盘尺寸调整为例,其影响范围涉及SMT钢网开孔设计、贴片程序坐标、组装治具定位、ICT测试探针接触等多个环节。在共享产线组织架构下,制造服务商内部按专业职能划分部门(工程部、生产部、品质部、设备部),品牌方的一个技术问题需经由商务→项目→工程→生产→设备等多层级传递,每个节点均存在队列等待。一个问题从提出到获得有效回复,通常需要2-5个工作日。 一个NPI项目涉及数十项工程确认与变更决策,累积等待时间即达数周。品牌方工程团队难以直接对接产线工艺人员,技术信息经多级传递后存在时效滞后与信息衰减。NPI所需的快速闭环决策能力,与共享产线的线性串联审批流程之间存在系统性的不兼容。 全流程专属电子制造服务(EMS)——专属智工场的运营特征是单客户独占制造资源、专属独立产线、专属项目团队。前述三重结构性瓶颈在此架构下被系统性消除。 专属产线不存在与其他客户争夺排期的问题。品牌方的试产需求可获得即时响应——产线按需调用,不受批量订单排产约束。更为关键的是,试产所使用的设备、工艺参数、作业人员与量产状态完全一致:专属工程师在试产阶段即锁定锡膏印刷参数、贴片程序、回流焊温度曲线、SPI/AOI检测标准,首件通过验证后参数直接锁定为量产标准。组装环节的电批扭矩参数、点胶轨迹程序在试产阶段同步固化为量产SOP,测试治具与检测程序直接沿用至量产阶段。 由此,试产验证的实质不再是“工程样品能否手工做出”,而是“量产全流程各环节是否已就绪”。试产通过即量产条件具备,共享模式下“试产手动调参通过、量产自动切参失效”的系统性切换风险被根本性消除。 专属项目团队的工艺工程师无需在多客户项目间分配精力,可将评审资源集中于单一产品线。DFM评审范围从SMT制程扩展至全流程:SMT层面审查封装选型、焊盘设计、钢网方案、桥接风险;测试层面审查测试点网络覆盖率、治具与量产设备兼容性;组装层面审查紧固件扭矩规格与工具匹配性、线束走线与折弯半径合规性、散热界面材料与贴合面平面度。 实际案例:某客户产品在DFM预审阶段,专属工程师识别出连接器引脚间距与相邻元件安全距离不足,存在回流焊桥接风险。共享产线模式下,此类问题通常在试产阶段才暴露,此时钢网与测试治具已完成投制,设计变更直接造成3周以上的进度损失与制造成本。专属智工场在DFM阶段即提出封装选型优化建议,工程变更在设计图纸冻结前完成,试产一次通过。问题处置从“量产阶段被动返工”前置为“设计阶段主动规避”。 专属项目团队对单一品牌方负全责,覆盖从BOM确认、DFM评审、试产排期、首件签样到量产移交的完整NPI流程,各环节统一由专属NPI项目经理单窗口对接。涉及跨环节的技术决策,项目经理可直接协调专属产线的SMT、组装、测试、老化各工序负责人同步评估、并联决策。 一个工程变更的技术可行性确认,从品牌方提出到专属团队回复,时效以小时计而非以工作日计。品牌方工程团队可实时掌握产品试产进度、当前阻塞问题及预计解决时间。共享产线的多层级信息过滤与队列等待机制,在单客户独占的组织架构下被系统性消除。 从品牌方的项目收益角度量化评估:共享产线模式下,NPI周期通常为8-14周(2-3轮迭代×每轮3-5周)。专属智工场通过DFM前置评审减少试产迭代次数、试产即量产消除环境切换损耗、单点对接压缩决策等待时间,整体NPI周期可压缩至4-6周。NPI流程优化所释放的4-8周时间窗口,直接转化为新产品上市周期的缩短。 在电子产品市场,一个品类的有效竞争窗口通常为6-12个月。若NPI阶段消耗3个月,剩余市场窗口仅够完成产能爬坡与首批交付——产品尚未获得充分的市场验证与用户反馈,竞品即已入场。 NPI周期压缩至二分之一,获得的不仅是流程效率的提升,而是一个完整季度的市场先行优势。6-8周的时间窗口,足以完成首批真实用户的数据采集、基于反馈的快速迭代、以及规模放量前的工艺成熟度提升。 选择制造伙伴时,评估其NPI能力不应仅关注其产能规模或设备清单,应深入考察三个关键维度:制造资源是共享还是独占的?DFM评审范围覆盖哪些制造环节?NPI全过程由谁来主导对接?上述三个问题的答案,直接决定了新产品导入周期是8周还是14周。 NPI的挑战在于它从不是一个纯粹的工程问题,而是一个跨环节、跨职能的系统性协同问题。共享产线的结构性特征使其无法有效解决这一协同问题,而专属智工场的单客户独占架构,正是为此而设计。 关键词:NPI | 新产品导入 | 电子产品NPI | DFM可制造性设计 | NPI周期缩短 | 电子产品试产| SMT试产 | 新产品上市周期 | NPI流程优化 | 专属制造 | 柯洱斯专属智工场
共享产线的核心运营特征是“多客户共享同一制造资源池”。这一模式与NPI的高效推进之间存在三重结构性矛盾。
一、共享产线驱动NPI的结构性瓶颈
瓶颈一:稳态生产与迭代试制的根本冲突

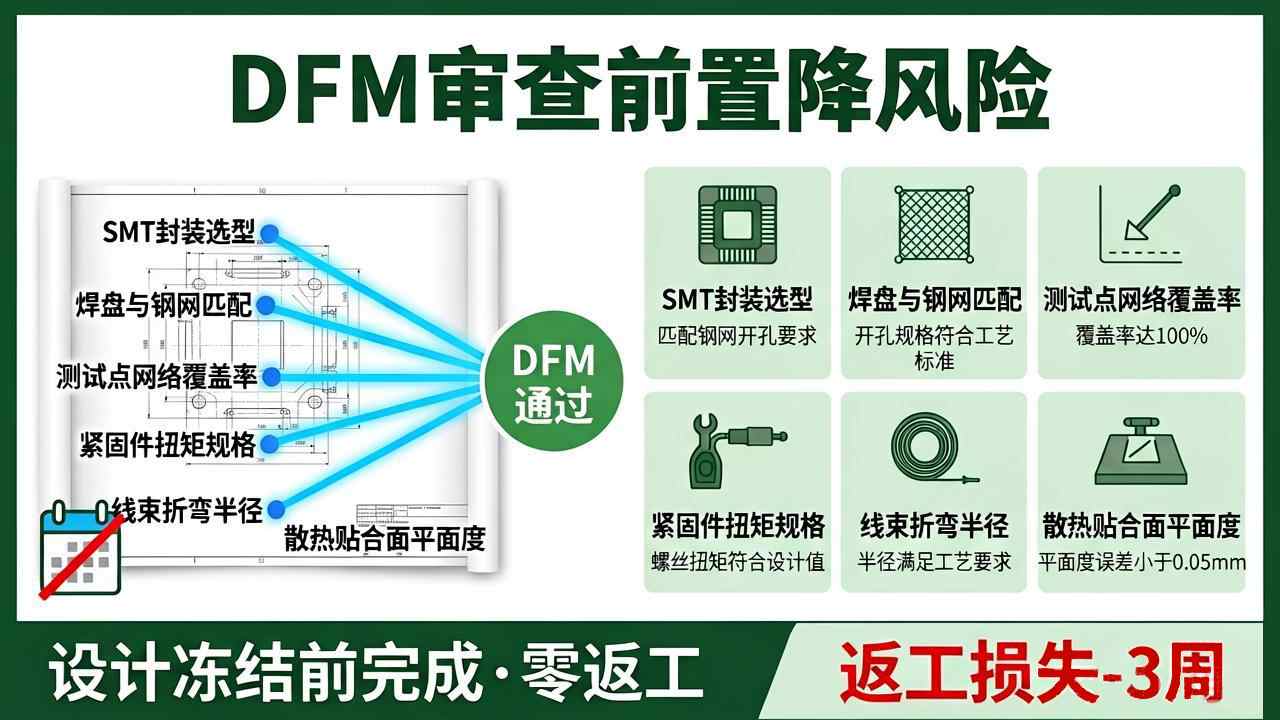

瓶颈二:DFM评审的深度与广度无法保障
瓶颈三:决策链路冗长,响应时效失控

二、专属智工场驱动NPI的三重核心优势
优势一:试产与量产环境一致,迭代节奏自主可控
优势二:DFM评审覆盖全流程,深度与精度双重保障
优势三:单点对接,决策闭环以小时计

三、电子OEM、EMS的专属和共享模式的NPI效能对比
